ASME 압력용기 제작 프로세스 완전 정복 – U-Stamp 없이 제작 가능한가?

by NOWDAY 2025. 6. 14.

ASME 코드란 무엇인가? 산업용 압력용기의 국제표준 해설

핵심 요약: 이 글에서는 국내 제조사가 ASME U-Stamp 인증을 보유하지 않은 경우 대응 방법, 실제 제작 흐름, 실무자가 자주 묻는 FAQ(인증비용, 제작기간, 서류요건 등)를 중심으로 ASME 압력용기 제작의 전 과정을 정리합니다.

ASME 압력용기 제작 프로세스 완전 정복
ASME 압력용기 제작 프로세스 완전 정복

1. U-Stamp 없으면 제작이 불가능한가?

ASME 압력용기 중 U-Stamp는 인증된 제작소에서 직접 제작해야만 부착 가능하므로, 제조사가 직접 보유하지 않았다면 대행 제작이 아닌, 인증을 가진 제작소를 통한 OEM/외주제작만이 유일한 방법입니다.

인증대행사가 U-Stamp를 대신 따주는 개념은 존재하지 않습니다. 일부 대행사는 절차를 지원하거나 문서 정리를 도와주는 컨설팅 역할을 수행할 수는 있으나, 실제 용접/제작은 인증 공장에서 진행해야 합니다.

ASME 코드란?

ASME 코드(The ASME Boiler and Pressure Vessel Code, BPVC)는 미국기계학회(American Society of Mechanical Engineers)가 제정한 압력용기 및 보일러의 설계, 제작, 검사 및 유지보수에 관한 국제 규격입니다. 1914년 최초 제정 이후 전 세계 100여 개국 이상에서 표준으로 채택되어 사용되고 있습니다.

 ASME 코드의 주요 섹션

Section 내용
Section I 전열 보일러(Power Boiler)
Section VIII Div.1 압력용기 설계 및 제작의 핵심 규격 (가장 널리 쓰임)
Section IX 용접절차(WPS, PQR) 및 용접사 자격(Qualification)
Section V 비파괴 검사(NDT) 기준 – RT, UT, MT 등

2. 실제 ASME 압력용기 제작 흐름 (실무 기준)

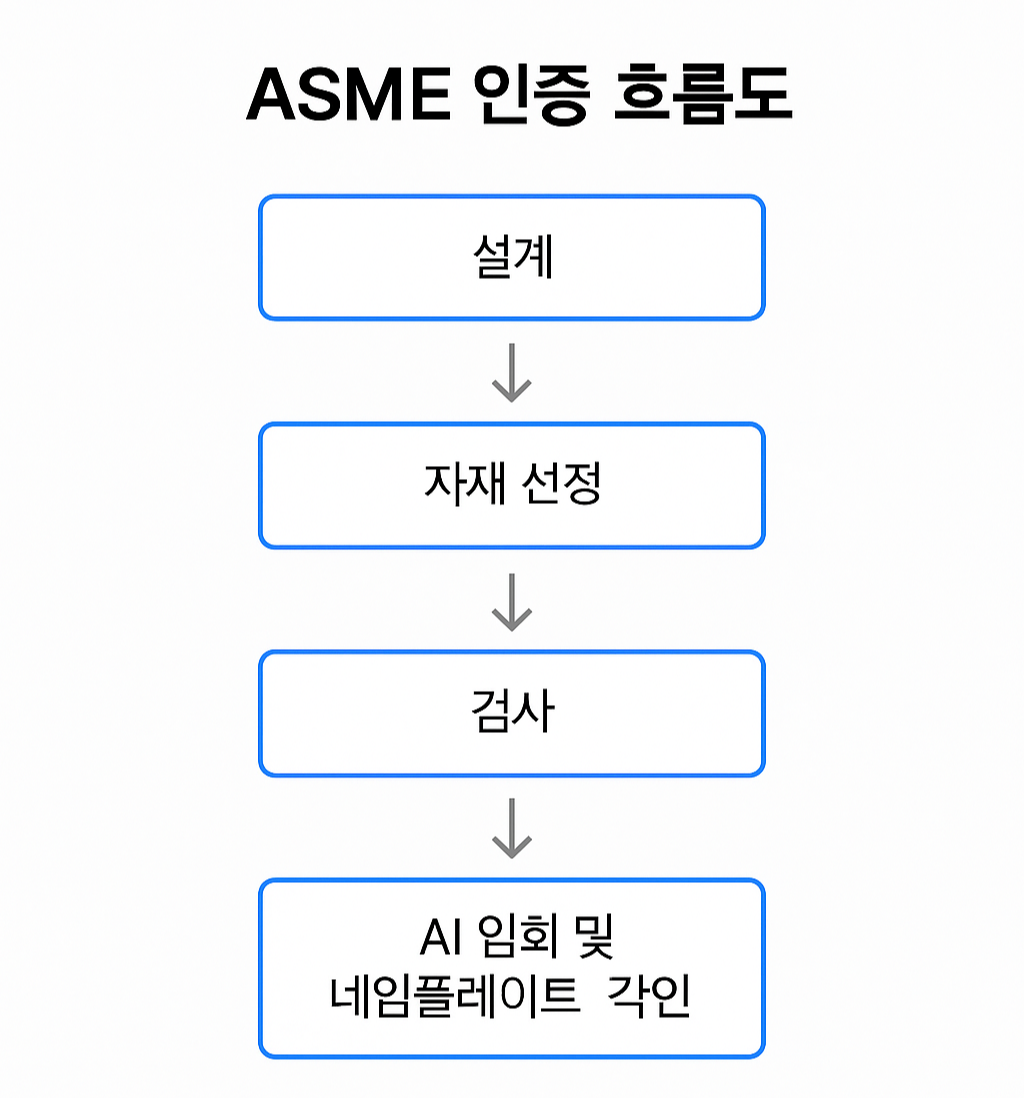

ASME U-Stamp certification process from design to inspection and nameplate stamping
"ASME 인증은 설계, 자재 선정, 용접, 검사, AI 입회 등 복잡한 단계를 거쳐야 최종 U-Stamp를 획득할 수 있습니다."


단계 주요 내용
1. 설계 ASME Section VIII Div.1 기준 적용, 계산서 작성 및 도면 설계 (압력, 온도, 부식 여유 고려)
2. 자재 선정 ASME 인증 자재(MTR 보유) 확보 – A516, A240, SA105 등
3. WPS/PQR 준비 용접 절차(WPS), 용접 성능시험(PQR) 사전 등록 또는 보유 WPS 활용
4. 자재 커팅 Plate, Head, Nozzle 등 절단 작업
5. 조립 및 용접 U-Stamp 등록 용접자(QQ 보유자)가 용접, 퍼지 및 RT 조건 엄격
6. 비파괴검사 RT (방사선), UT, PT 등 – 검사 비율은 설계 및 고객 요청에 따라 결정
7. 압력시험 수압시험(Hydrotest), Pneumatic은 별도 조건 필요
8. ASME AI 입회검사 Authorized Inspector 입회하에 최종 승인 진행
9. 이름판 & U-Stamp 각인 AI 승인 후 네임플레이트 부착 및 U-Stamp 인각
10. 도장 및 포장 내부 Coating, 외부 Painting 등 후처리 후 출하


Authorized Inspector performing inspection of ASME pressure vessel in Korean manufacturing site
"ASME 인증은 최종 입회검사를 통과해야만 네임플레이트 및 U-Stamp 부착이 가능합니다."

3. 실무 FAQ – 실무자가 가장 많이 묻는 질문

Q1. ASME U-Stamp 인증을 따는 데 비용은 얼마나 드나요?

  • 인증 비용: 초도심사비 2,000~4,000달러 + AI 연간계약(약 5,000~10,000달러/년)
  • 컨설팅: 인증 획득 컨설팅 포함 시 수천만 원 수준
  • 추가비용: WPS/PQR 시험, 교육, 내부 품질시스템 정비 등 포함 시 최대 1억 이상 소요 가능
  • 동체사이즈나 여러 조건들에 의해 변동될 여지가 많습니다

Q2. 제작기간은 얼마나 걸리나요?

  • 보통 설계+납품까지 2~3개월, 단 인증 입회일정 조율이 늦으면 더 소요됨
  • 제작자들 입장에선 최대한 긴것이 좋음.

Q3. 인증 자재는 어디서 구매하나요?

  • KGS 등록된 자재 공급처 또는 해외 인증 자재 유통사에서 MTR(Material Test Report) 필수 확보

Q4. 인증은 반드시 수출용에만 필요한가요?

  • 국내 플랜트 EPC에서도 요구하는 경우가 많으며, 반도체, 제약, 정유 플랜트 수출 시 필수입니다.

Q5. 국내에서 U-Stamp 보유 제작소는 어디가 있나요?

  • 개인적으로 연락주시면 답변드리겠습니다.

4. 결론 – ASME 압력용기, 어떻게 접근할 것인가?

  • 자사에서 제작을 원한다면 ASME 인증 획득이 선행되어야 하며, 인증이 없을 경우 U-Stamp 제작소에 외주를 맡기는 것이 유일한 방법입니다.
  • 실무자는 도면 작성, 자재 인증 확인, 검사 대응 등의 전 과정을 이해하고 있어야 납기 지연 및 재검사 리스크를 최소화할 수 있습니다.
  • 초보자라면 AI 입회 검사 체크리스트 및 인증 자재 확보 목록을 별도 관리하는 것이 유용합니다.
